电气预防性试验包含哪些项目?
发布日期:2026-08-19 16:45浏览次数:
不少企业电气运维负责人认为设备运行正常,没必要花钱做试验,但实际上电气设备绝缘劣化是缓慢渐进过程,早期无明显外在表现,出现故障信号时往往已临近事故,电气预防性试验正是为了在绝缘劣化初期识别设备隐患,将风险控制在萌芽状态。
一、什么是电气预防性试验
根据《电力设备预防性试验规程》(DL/T 596-2021)第3章的定义,预防性试验是“为了发现运行中设备的隐患,预防发生事故或设备损坏,对设备进行的检查、试验或监测”,包括停电试验、带电检测和在线监测三种形式。该规程适用于750kV及以下的交流电力设备,是电力系统安全运行的核心保障手段。
对于变电站、工业厂区配电系统而言,预防性试验的意义在于:提前发现绝缘老化、接头松动、油品劣化等隐患,避免突发性停电、电气火灾或设备报废。
二、电气预防性试验包含哪些核心项目

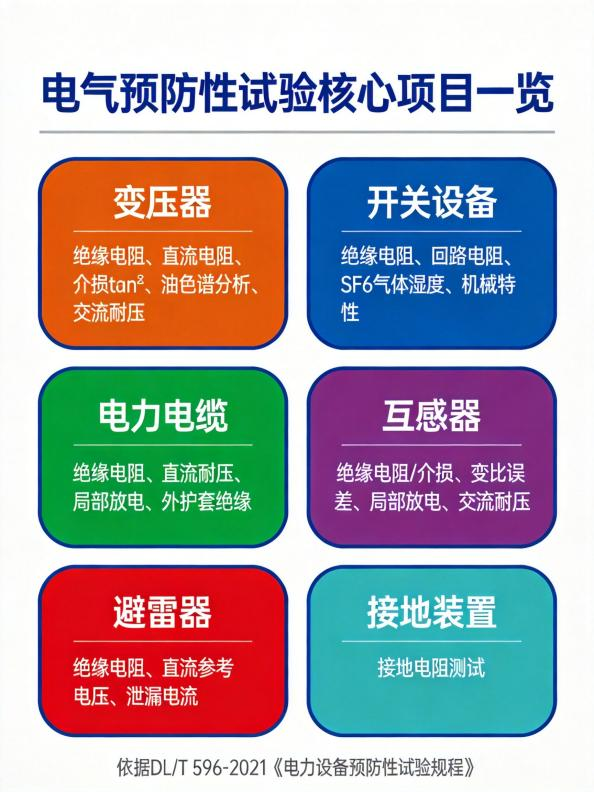

根据DL/T 596-2021,电气预防性试验覆盖多类设备,以下以变电站、工业厂区最常见的六大类设备为例,梳理各自的核心检测项目、周期和关键判据:
|
设备类别 |
检测项目 |
周期 |
关键判据 |
|
电力变压器 |
绝缘电阻/吸收比
绕组直流电阻
介质损耗因数(tanδ)
油中溶解气体色谱分析
交流耐压试验
铁芯/夹件绝缘电阻 |
1~3年
1~3年
1~3年
3个月~1年
大修后/必要时
1~3年 |
≥历史值70%;吸收比≥1.3
相间差值≤2%
符合等级限值
总烃≤150μL/L,乙炔≤5μL/L
无击穿、无异常放电
≥100MΩ |
开关设备
(断路器/隔离开关) |
绝缘电阻
回路电阻
SF6气体湿度
机械特性
局部放电检测 |
1~3年
1~3年
3年
1~3年
交接/异常时 |
一次侧≥1000MΩ
≤初值1.2倍
运行中≤500μL/L
分合闸时间、同期性合格
<10pC |
|
电力电缆 |
绝缘电阻
直流耐压/泄漏电流
局部放电
外护套绝缘 |
投运前/3~5年
投运前/3~5年
投运前/异常时
3年 |
无显著下降
无击穿,泄漏电流稳定
无异常脉冲
≥1MΩ·km |
|
互感器 |
绝缘电阻/介损
变比误差/极性
局部放电
交流耐压 |
1~3年
1~3年
1~3年
解体修理后 |
≥1000MΩ;tanδ符合限值
误差≤准确度等级限值
<5pC(电磁式)
一次按出厂85% |
|
避雷器 |
绝缘电阻
直流参考电压/泄漏电流
运行电压下电流 |
1~3年/雷雨前
1~3年/雷雨前
必要时 |
≥2000MΩ(10kV)
符合厂家值
无异常增大 |
|
接地装置 |
接地电阻测试 |
按规程要求 |
符合设计要求 |

三、省略试验、漏项检测可能引发的安全事故
电气设备的绝缘劣化往往是“无声无息”的。当绝缘电阻开始下降、油中溶解气体异常增长、介质损耗超标时,设备外表可能看起来一切正常。但一旦雷雨季来临或负载突增,这些隐患就会迅速转化为严重事故。
变压器绝缘油劣化未及时发现,可能导致绕组间短路,引发变压器着火爆炸。某发电公司曾因主变压器高压套管未定期检测,套管末屏接地不良引发悬浮放电,最终导致变压器喷油着火,直接经济损失超过百万元。
电缆接头绝缘下降未及时检测,长时间运行后接头处氧化、绝缘进一步恶化,可能引发两相短路着火。某煤业公司35kV变电所曾因电缆接头工艺不合格且未定期检测绝缘,运行一年后接头处两相短路着火,引燃相邻多回路电缆,导致主通风机停运超3小时。
避雷器压敏电阻老化失效未更换,雷雨季过电压时无法正常泄荷释放能量,拉弧引发短路着火。新疆某110kV变电站因浪涌保护器自2006年投运以来未曾检修维护,多个箱变压敏电阻已失效,最终引发400V低压开关柜短路着火,变压器烧毁。
这些事故的共同特点是:设备在事故前“看起来正常”,但绝缘缺陷已经在潜伏发展。如果按规程定期开展预防性试验,大多数隐患都能被提前发现并处理。
四、企业应如何制定科学的试验计划
第一,建立完整的电力设备台账。梳理每台设备的投运时间、上次试验时间、下次试验到期时间,避免漏检。很多企业出现合规问题,根源就是台账混乱导致部分设备超期未检。
第二,严格按DL/T 596-2021规程确定试验周期和项目。不同类型设备的检测周期不同:变压器一般1~3年,开关设备一般1~3年,避雷器应在每年雷雨季前检测,电缆一般3~5年。化工、矿山等高危行业的试验周期应适当缩短。
第三,选择具备相应资质的专业检测机构。检测人员需持有相应资质证书,检测设备需经计量校准合格,检测数据至少留存3年备查。委托第三方机构时,要核实其资质证书,确保检测报告被监管部门认可。
五、标普检测服务概述
标普检测具备防雷检测甲级资质、CMA认证及承装修试三级资质,拥有51人专业团队(其中5名高级工程师),提供防雷检测、电气预防性试验、接地装置检测等全生命周期电气安全检测服务。
电气预防性试验不是“可选项”,而是保障企业电力系统安全运行的“必答题”。与其事后花大价格抢修设备,不如事前按规程做好每一次定期检测。
规范依据:
[1] DL/T 596-2021《电力设备预防性试验规程》,国家能源局2021年4月26日发布,2021年10月26时实施
[2] GB 50150-2016《电气装置安装工程 电气设备交接试验标准》
[3] GB/T 21431-2023《雷电防护装置检测规范》
